LUXIMMO е част от Stoyanov Enterprises
Luximmo

Строителството на сграда "Кедър" напредва бързо

LUXIMMO

08.04.2020

Въпреки създалата се обстановка в страната, работните процеси в сферата на строителството са официално разрешени и изграждането на сграда "Кедър" върви по график, като се спазват стриктно всички инструкции за безопастност за предпазване от разпространението на COVID-19.

Атрактивният проект се намира в кв."Бъкстон" и привлече купувачите с интересната си неокласическа визия, функционално разпределените си жилища и иноватитен проект за покривно пространство, превърнато в лятно кино и открита трапезария.

Строителните дейности по сграда "Кедър" напредват динамично като към момента е завършено следното:

Сградата:

- Груб строеж - 100 % ИЗПЪЛНЕН АКТ 14

- УДОСТ. 181 ОТ ЗУТ за степен на завършеност груб строеж с изпълнени зидарии на 100% и покрив на 100%

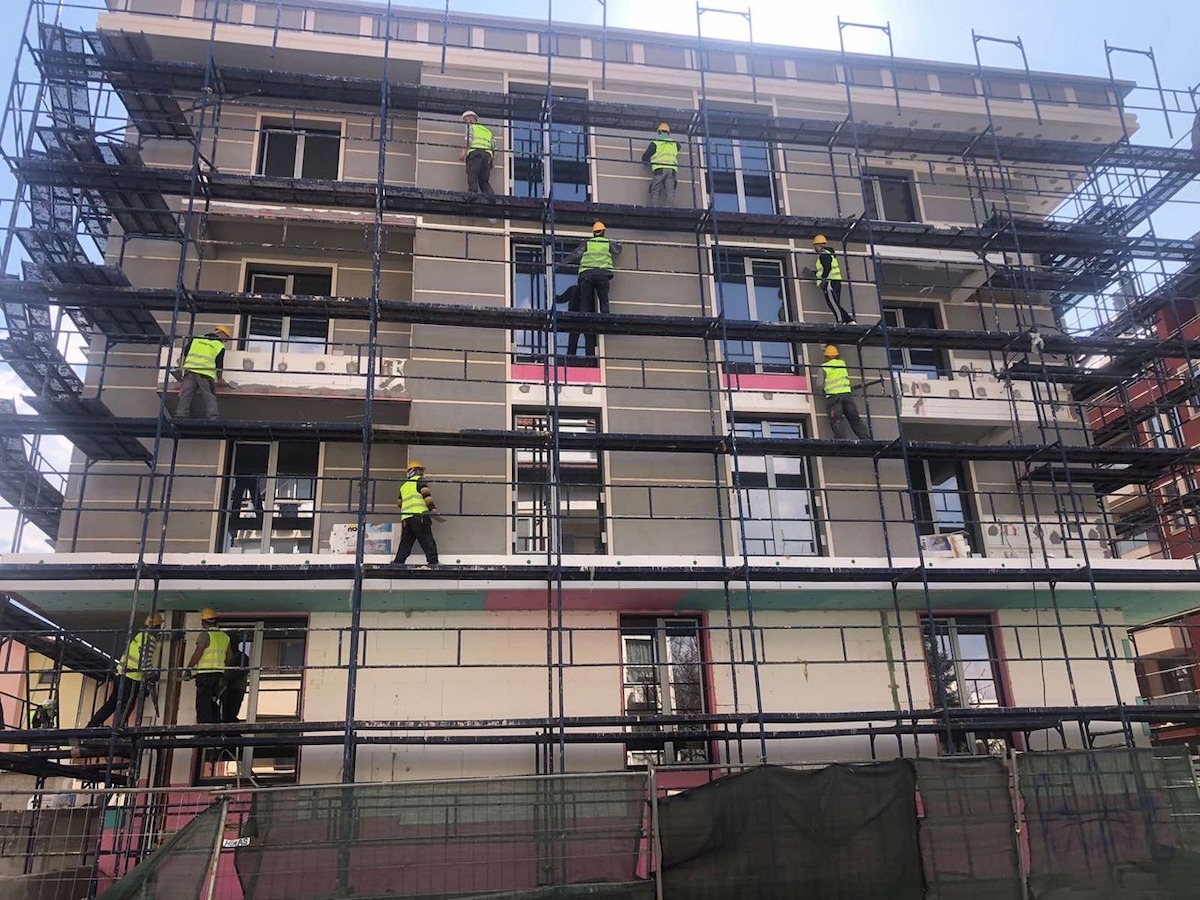

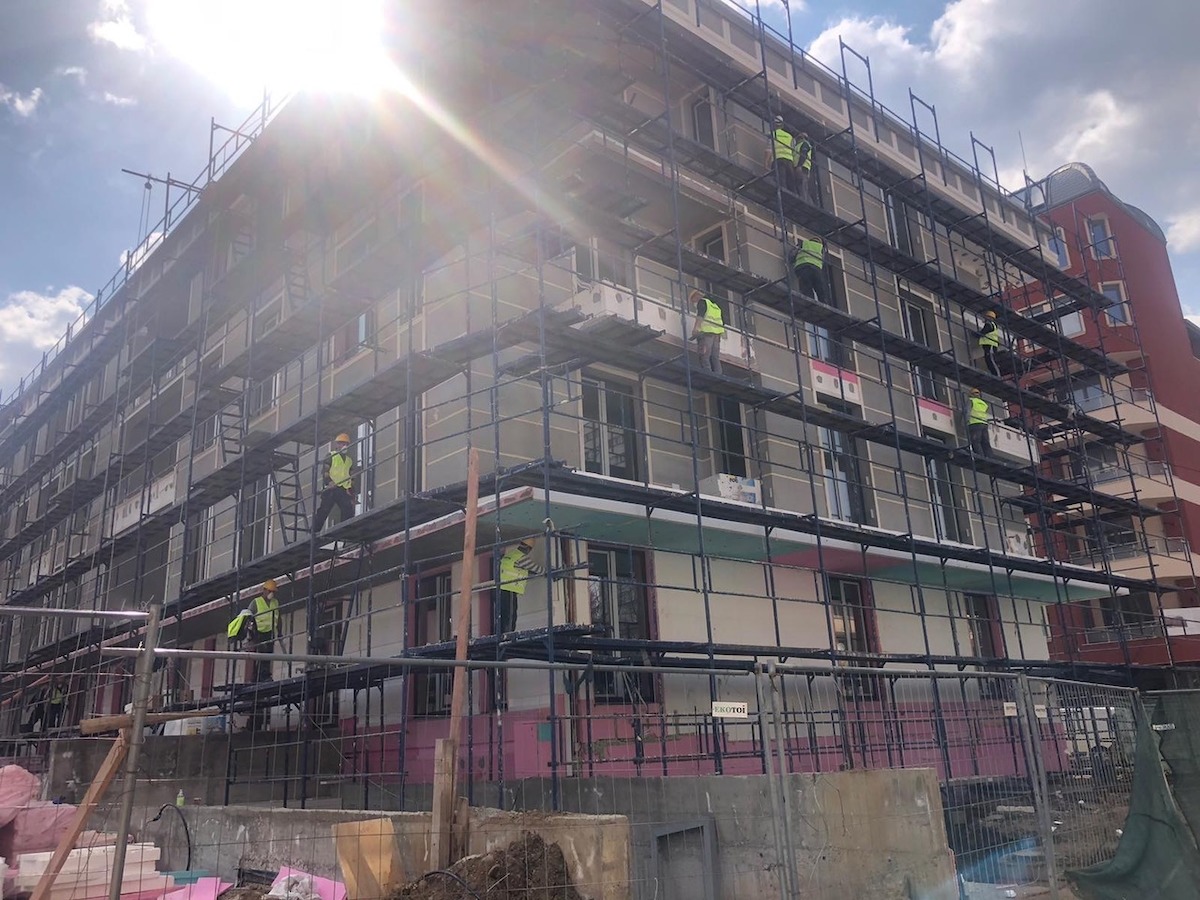

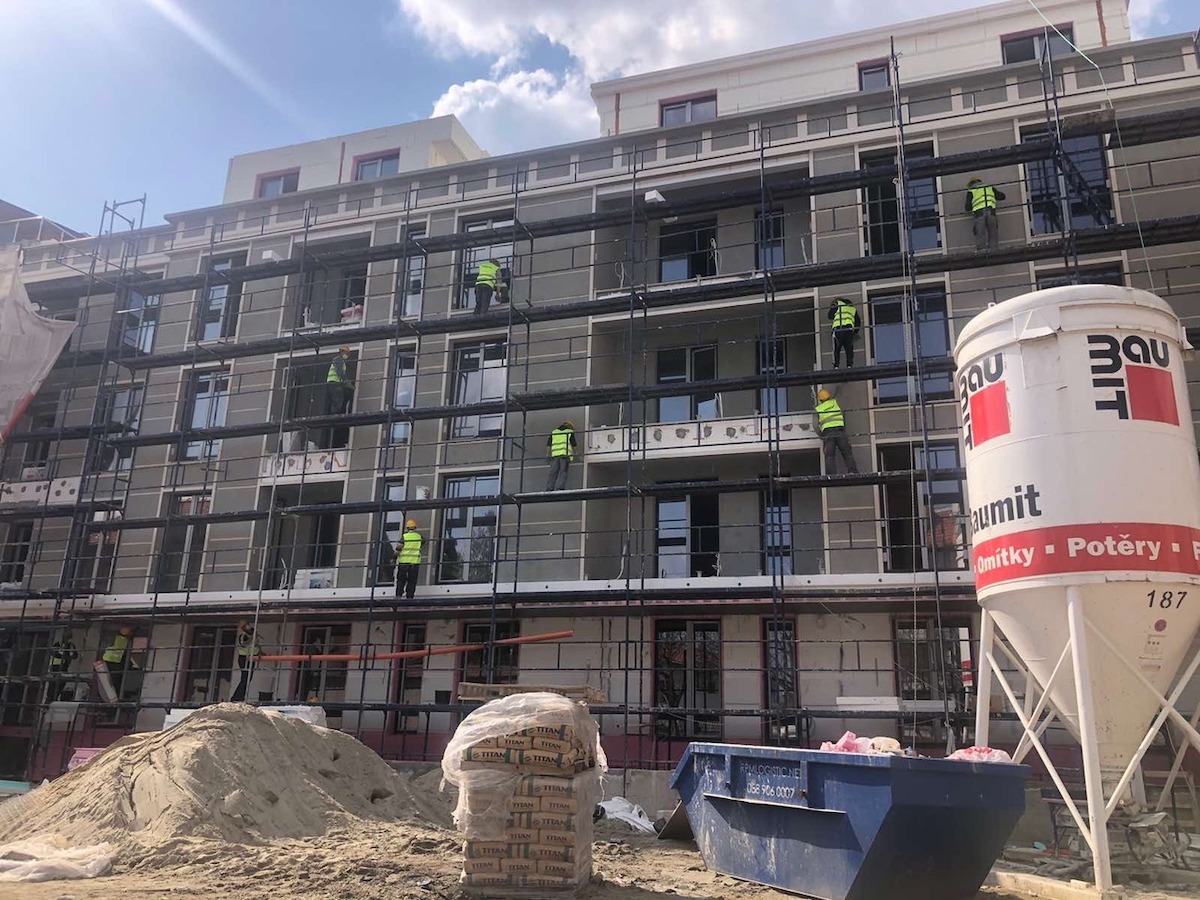

- Фасада – срок на изпълнение – 10.05.2020

- Парапети по фасада - срок на изпълнение – 20.05.2020

Апартаментите:

- Монтирана дограма – 100 %

- Електроинсталации по апартаментите – 100 %

- ВИК по апартаментите – 100 %

- ОВК по апартаментите – 100 %

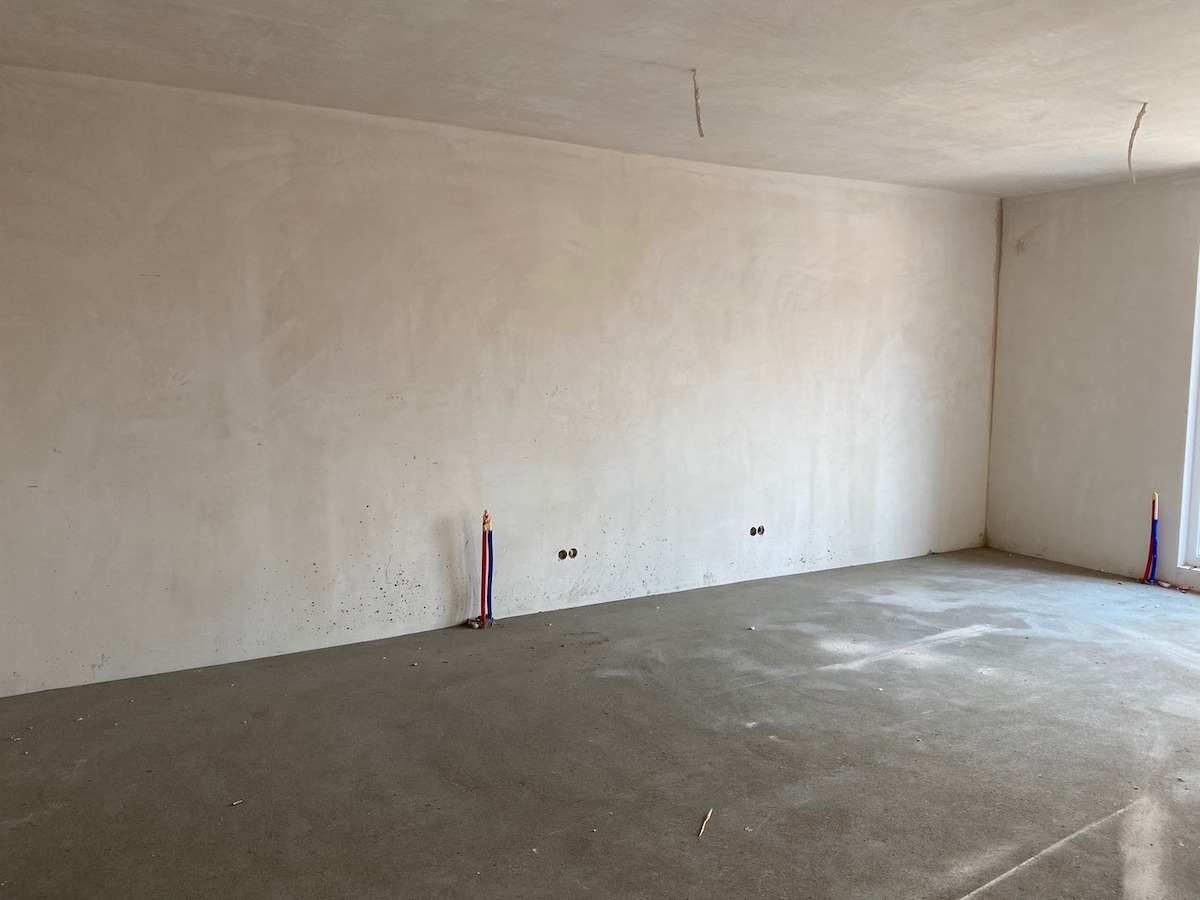

- Мазилки и замазки по апартаментите – 100%

- Входни врати – поръчани и платени от доставчик СОЛИД 55, срок за доставка и монтаж по договор - 30.04.2020

Общите части:

- Гипсови мазилки и замазки – 100% изпълнени

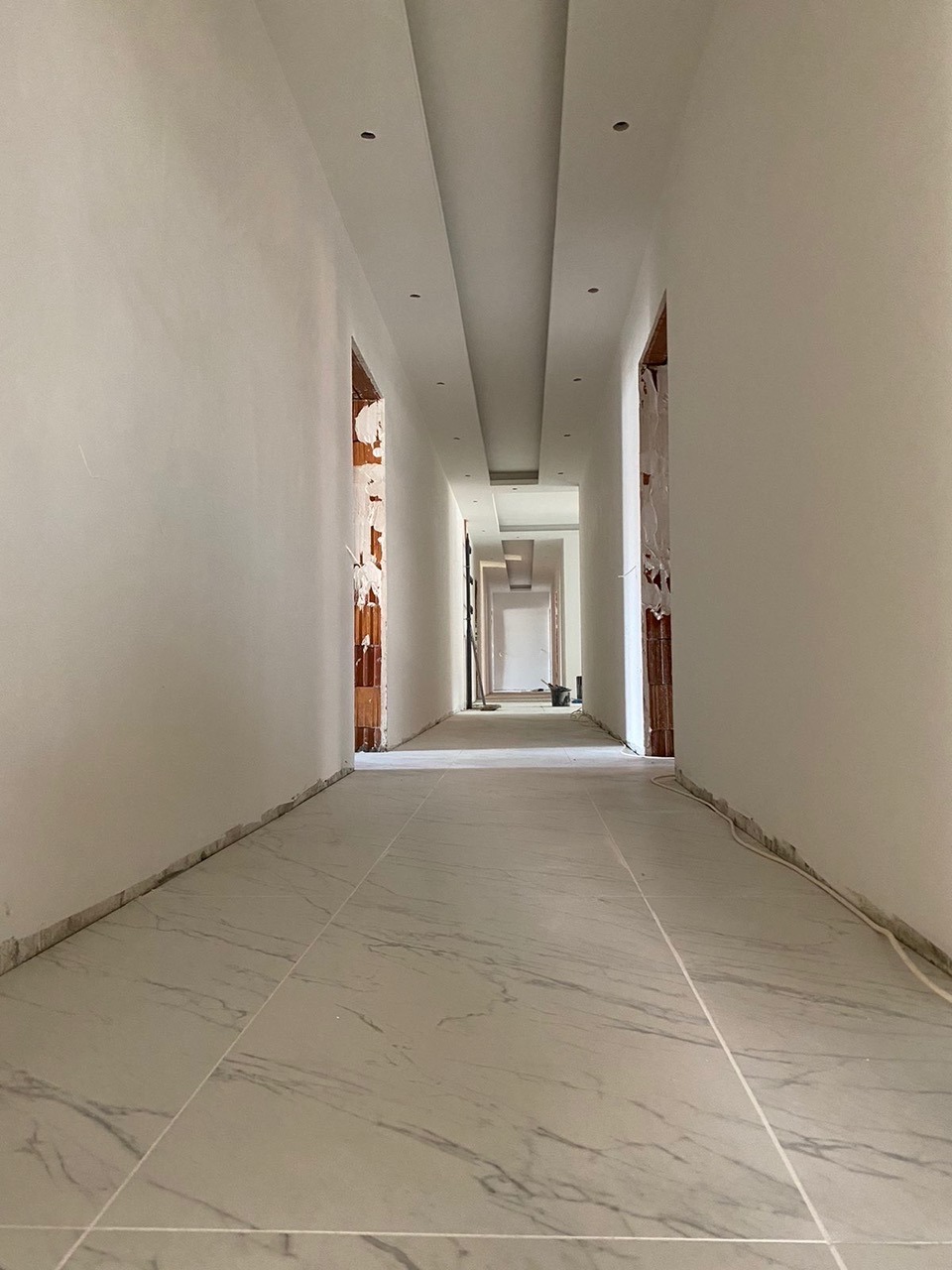

- Гипскартон и окачени тавани в общите части са изпълнени - 30.03.2020

- Настилки в общи части - 70 % - срок на изпълнение – 30.04.2020

- Вътрешни парапети са поръчани – срок на изпълнение и монтаж - 30.04.2020

- Асансьор KONE - доставен на обекта на 30.03.2020, срок на монтаж - 30.04.2020

- Гаражни врати – поръчани и платени от доставчик СОЛИД 55, срок за доставка и монтаж по договор - 30.04.2020

- Външна входна врата – поръчана – срок на доставка и монтаж - 30.05.2020

- Декорации общи части – срок на изпълнение - 30.05.2020

Вертикална планировка и външни връзки:

- Вертикална планировка - срок на изпълнение - 30.06.2020

- Външно електро - възложено и се работи – срок на изпълнение - 15.05.2020

- Външно ВИК - външният водопровод и канал са изградени – предстои въвеждане в експлоатация – прогнозен срок - 15.06.2020

- Газификация - вътрешната газификация е изградена. Включването към външната газоразпределителна мрежа зависи от Овергаз – прогнозен минимален срок - 30.10.2020. Газифицирането на сградата не е обвързано с Удостоверение за разрешение за въвеждане в експлоатация (АКТ 16)

Разполагаме с лимитиран брой свободни апартаменти, гаражи и паркоместа.

За повече информация запознайте се подробно с офертата тук или се свържете с отговорния брокер Спасияна Жезанова на тел: 0882 817 570

Вие запазихте този имот или селекция в списъка "Любими имоти"
Картата зарежда селектираните имоти
